Construction workers reinforcing wooden structural beams inside a Quebec residential property undergoing major renovation
Publié le 20 août 2026

Vous possédez un duplex construit dans les années 1970 sur la Rive-Sud de Montréal et envisagez une rénovation complète. Entre les témoignages contradictoires que vous entendez, les montants qui varient du simple au triple et la crainte de découvrir des problèmes de fondations ou de pyrite en cours de chantier, la complexité du projet peut sembler insurmontable.

Pourtant, une rénovation complète réussie au Québec repose sur trois piliers fondamentaux : comprendre la séquence logique incontournable des travaux, anticiper les imprévus structuraux fréquents dans les bâtiments anciens, et choisir le mode de gestion adapté à la complexité de votre projet. Une fois ces éléments maîtrisés, le processus devient prévisible et sécurisable.

  • Une rénovation complète touche la structure, les systèmes majeurs et l’enveloppe du bâtiment, déclenchant des obligations réglementaires RBQ et des permis municipaux
  • Prévoyez une contingence budgétaire de 15 à 20 % pour absorber les découvertes structurales fréquentes dans les bâtiments québécois des années 1970
  • La séquence technique est non négociable : démolition, structure, systèmes mécaniques, isolation, puis finitions
  • Un entrepreneur général facture généralement 15 à 25 % du coût total, mais absorbe la charge de coordination et gère les imprévus
  • Vérifiez toujours la licence RBQ active de votre entrepreneur via le registre public avant signature du contrat
Important à savoir

Une rénovation complète engage des montants de 50 000 à 200 000 $ et touche à la sécurité structurale de votre propriété. Les informations présentées dans cet article constituent un cadre général applicable au Québec. Chaque projet comporte des particularités nécessitant l’évaluation d’entrepreneurs licenciés RBQ et, selon les cas, d’ingénieurs en structure ou de professionnels spécialisés.

Définir précisément le périmètre de votre rénovation

Avant d’entreprendre toute démarche, il est essentiel de qualifier précisément la nature de votre projet. Une rénovation complète se distingue fondamentalement d’une rénovation cosmétique par l’ampleur des interventions et les obligations réglementaires qu’elle déclenche.

Une rénovation complète implique des interventions touchant la structure du bâtiment, les systèmes majeurs (plomberie, électricité, chauffage) et l’enveloppe (toiture, fenêtres, isolation). Ce type de projet nécessite obligatoirement des permis municipaux et doit être réalisé par un entrepreneur détenant une licence de la Régie du bâtiment du Québec. Les travaux doivent respecter le Code de construction du Québec en vigueur, ce qui entraîne souvent des mises aux normes coûteuses dans les bâtiments anciens.

À l’inverse, une rénovation cosmétique se limite aux finitions : peinture, remplacement d’armoires de cuisine, changement de revêtements de plancher ou de comptoirs sans toucher à la structure porteuse. Ces travaux ne nécessitent généralement pas de permis et peuvent être réalisés sans licence RBQ, tant qu’ils n’affectent ni la structure ni les systèmes du bâtiment.

Rénovation complète : définition opérationnelle : Est considéré comme rénovation complète tout projet combinant au moins deux des trois interventions suivantes : modification ou renforcement de la structure porteuse (murs, poutres, fondations), remplacement ou mise aux normes d’un ou plusieurs systèmes majeurs (électricité, plomberie, chauffage), ou réfection de l’enveloppe du bâtiment (toiture, fenêtres, isolation). Ces travaux déclenchent l’obligation de permis municipaux et nécessitent un entrepreneur licencié RBQ.

Concrètement, remplacer partiellement des fondations fissurées, refaire entièrement le système électrique pour le mettre aux normes actuelles, réaménager des murs porteurs ou remplacer la toiture constituent des exemples typiques d’une rénovation complète. Le simple changement d’armoires de cuisine, même haut de gamme, ou la pose de nouveaux planchers sans toucher à la structure relèvent de la rénovation cosmétique.

Cette distinction n’est pas qu’administrative. Selon la Régie du bâtiment du Québec, l’entrepreneur et le constructeur-propriétaire doivent détenir une licence de la RBQ pour exécuter ou faire exécuter des travaux de construction. Engager un entrepreneur non licencié pour une rénovation complète vous expose à des amendes, à l’exclusion de toute garantie légale et à des complications majeures lors de la revente ou d’une réclamation d’assurance.

Combien coûte réellement une rénovation complète au Québec en 2026 ?

L’anxiété budgétaire constitue le premier frein à la réalisation d’un projet de rénovation complète. Les fourchettes de coûts varient considérablement selon l’état initial du bâtiment, son âge, sa superficie et l’ampleur des découvertes structurales en cours de chantier.

Le secteur de la rénovation résidentielle au Québec demeure dynamique. Selon l’APCHQ, les dépenses en rénovation résidentielle au Québec ont augmenté de 19 % durant les six premiers mois de 2025 comparativement à la même période en 2024. Cette hausse reflète à la fois l’inflation des matériaux post-pandémique, la tension sur la main-d’œuvre qualifiée et la résilience du secteur face aux perturbations économiques.

Pour une propriété typique de la Rive-Sud construite dans les années 1970, les coûts d’une rénovation complète varient généralement entre 80 000 $ et 150 000 $ selon la superficie et la complexité des interventions. Ces montants incluent la mise aux normes des systèmes électrique et de plomberie, les travaux structuraux nécessaires, l’isolation améliorée et les finitions. Un duplex de 2 000 pieds carrés nécessitant des interventions majeures peut facilement atteindre ou dépasser 120 000 $.

19 %
de hausse

Augmentation des dépenses en rénovation résidentielle au Québec durant les six premiers mois de 2025 vs la même période en 2024, selon l’APCHQ. Cette progression témoigne du contexte inflationniste persistant affectant matériaux et main-d’œuvre.

Au-delà des coûts prévisibles, les découvertes structurales constituent la principale source de dépassement budgétaire dans les rénovations complètes de bâtiments anciens. La pyrite représente un enjeu particulièrement fréquent dans la région de Montréal. Selon l’ACQC, le phénomène de gonflement des roches contenant de la pyrite utilisées comme remblai sous les dalles de béton a été identifié dans la région de Montréal dès 1985. Lorsque la pyrite s’oxyde en présence d’humidité et d’oxygène, elle peut soulever la dalle du sous-sol et attaquer le béton, nécessitant des travaux correctifs pouvant facilement ajouter 15 000 $ à 40 000 $ au budget initial.

Les autres imprévus structuraux fréquents comprennent les fissures de fondations non détectées lors de l’inspection préachat, la présence d’amiante dans les bâtiments construits avant 1980 (nécessitant décontamination spécialisée), la pourriture avancée de charpente masquée par les finitions, ou encore les raccordements municipaux défectueux découverts lors des travaux d’excavation.

Prévoir une marge de sécurité réaliste : Les professionnels du secteur recommandent systématiquement une contingence budgétaire de 15 à 20 % pour les rénovations complètes de bâtiments anciens. Pour un projet budgété à 100 000 $, conservez donc une réserve de 15 000 $ à 20 000 $ spécifiquement allouée aux découvertes structurales. Cette marge n’est pas optionnelle : elle constitue votre protection contre l’arrêt de chantier et les compromis de qualité forcés par manque de liquidités.

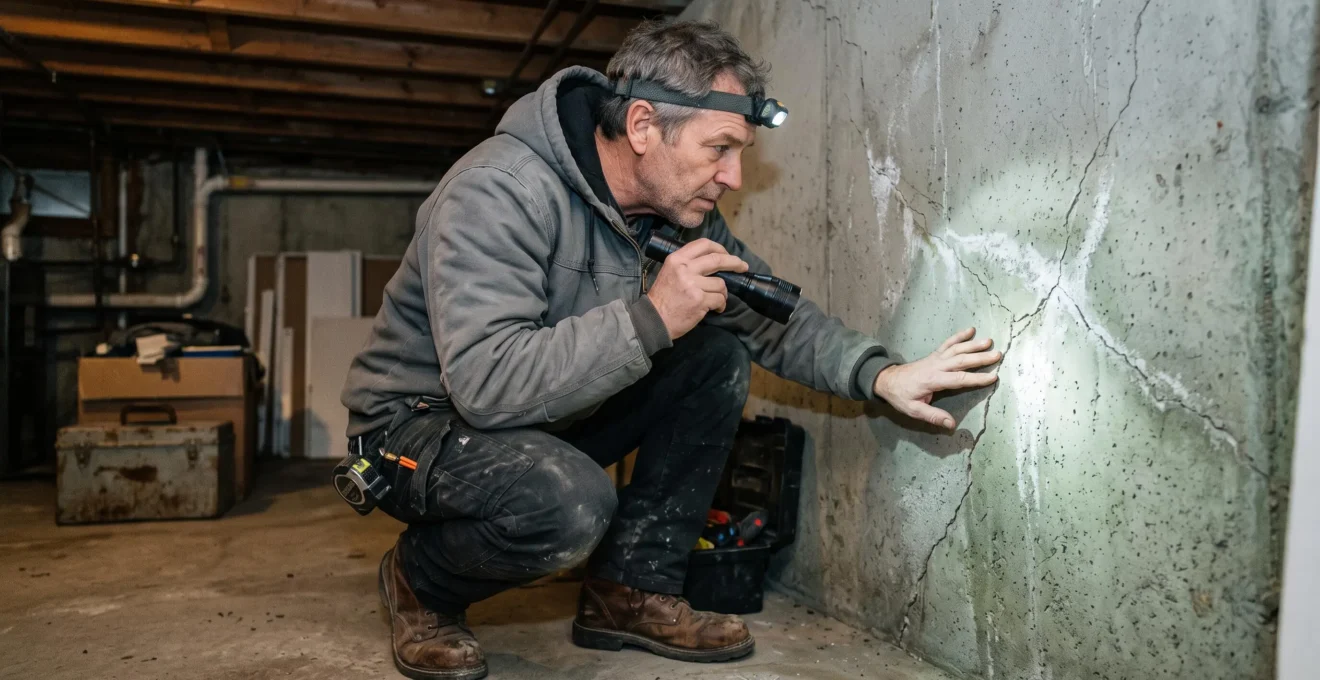

L’inspection des fondations dès le début du projet permet d’anticiper les imprévus structuraux comme la pyrite, fréquents dans les constructions québécoises des années 1970.



L’impact de l’inflation post-pandémique demeure tangible en 2026. Le bois d’œuvre, les produits de béton, les équipements de plomberie et les composantes électriques ont tous connu des hausses significatives depuis 2020. Les références budgétaires antérieures à 2023 sont donc largement obsolètes et conduisent à des sous-estimations dangereuses.

Permis, RBQ et conformité : comprendre les obligations légales

Les démarches administratives entourant une rénovation complète peuvent sembler intimidantes, mais elles constituent votre protection juridique et financière. Comprendre les obligations réglementaires vous permet d’éviter les pénalités et de sécuriser votre investissement.

Une rénovation complète nécessite généralement un permis de rénovation majeure délivré par votre municipalité. Ce permis couvre l’ensemble des interventions touchant la structure, les systèmes et l’enveloppe du bâtiment. Certains travaux spécifiques peuvent également nécessiter des autorisations distinctes : permis de démolition partielle pour l’excavation, certificat de conformité pour les raccordements électriques ou de plomberie, autorisation d’occupation temporaire du domaine public si le chantier affecte le trottoir ou la rue.

Les délais d’obtention des permis varient selon les municipalités de la Rive-Sud, mais prévoyez généralement entre trois et six semaines pour un dossier complet bien constitué. Les services d’urbanisme de Longueuil, Brossard ou Saint-Lambert examinent la conformité du projet aux règlements de zonage, au Code de construction du Québec et aux normes municipales spécifiques. Un dossier incomplet ou non conforme peut facilement doubler ce délai.

La vérification de la licence RBQ de votre entrepreneur constitue une démarche non négociable avant la signature de tout contrat. Le registre public de la RBQ, accessible en ligne sur le site officiel rbq.gouv.qc.ca, permet de confirmer en quelques minutes que la licence est active, dans la bonne catégorie (entrepreneur général ou entrepreneur spécialisé selon les travaux) et sans restriction. Une licence suspendue ou dans une catégorie inadéquate vous expose aux mêmes risques qu’un entrepreneur non licencié.

Démarches administratives pour une rénovation complète
  1. Consultation préalable au comptoir municipal

    Présentez votre projet au service d’urbanisme pour identifier les documents requis, les règlements applicables et les éventuelles contraintes patrimoniales ou de zonage affectant votre propriété.

  2. Constitution du dossier de demande de permis

    Rassemblez les plans signés et scellés par votre entrepreneur ou professionnel qualifié, les formulaires municipaux complétés, le certificat de localisation récent et les paiements des frais applicables.

  3. Vérification de la licence RBQ de l’entrepreneur

    Consultez le registre public de la RBQ avant signature du contrat. Vérifiez la validité de la licence, la catégorie applicable à vos travaux et l’absence de restrictions ou de sanctions actives.

  4. Soumission du dossier et suivi de l’analyse

    Déposez le dossier complet au service des permis. Un agent d’urbanisme examine la conformité réglementaire. Répondez rapidement à toute demande de précision pour éviter les retards.

  5. Obtention du permis et affichage au chantier

    Une fois le permis émis, affichez-le de manière visible sur le chantier. Conservez une copie complète incluant les plans approuvés, qui serviront de référence lors des inspections municipales.

Les inspections municipales jalonnent le projet à des moments stratégiques : inspection préalable avant le début des travaux dans certaines municipalités, inspection après excavation et avant coulage des fondations, inspection des systèmes mécaniques avant fermeture des murs, et inspection finale avant émission du certificat de conformité. Chaque inspection ratée entraîne un arrêt temporaire des travaux et retarde le calendrier global.

Conséquences de la non-conformité réglementaire : Réaliser des travaux sans permis ou avec un entrepreneur non licencié RBQ entraîne des amendes pouvant atteindre plusieurs milliers de dollars, l’obligation de mise en conformité à vos frais, l’exclusion totale des garanties légales, et des complications majeures lors de la revente (divulgation obligatoire des travaux non conformes aux acheteurs potentiels). Ces risques financiers et juridiques justifient amplement le temps investi dans les démarches administratives.

Entrepreneur général ou coordination manuelle : quelle formule choisir ?

Face à un budget serré et à la tentation d’économiser la marge de l’entrepreneur général, nombreux sont les propriétaires qui envisagent de coordonner eux-mêmes les différents corps de métier. Cette décision mérite une analyse objective des coûts réels et des bénéfices concrets de chaque approche.

La coordination manuelle consiste à engager directement chaque corps de métier (excavation, fondations, charpente, électricité, plomberie, isolation, finitions) et à gérer vous-même le séquençage, les approvisionnements et les imprévus. L’avantage financier apparent est l’économie de la marge de gestion facturée par un entrepreneur général, généralement entre 15 et 25 % du coût total des travaux. Sur un projet de 100 000 $, cette économie théorique représente donc 15 000 $ à 25 000 $.

Cette économie comporte toutefois des contreparties importantes. La charge mentale de coordination d’un chantier complexe s’ajoute à vos responsabilités professionnelles et familiales existantes. Vous assumez personnellement la responsabilité des erreurs de séquençage, des retards d’un corps de métier affectant les autres, et de la gestion des découvertes structurales nécessitant des décisions techniques rapides. Sans expertise préalable en construction, identifier une malfaçon avant qu’elle ne soit masquée par l’étape suivante devient difficile. Coordonner efficacement cinq à huit intervenants différents nécessite une disponibilité importante durant les heures ouvrables.

L’entrepreneur général assume la responsabilité unique de l’ensemble du projet. Il coordonne tous les sous-traitants, gère les approvisionnements, assure le respect du calendrier et du budget, et intervient rapidement en cas d’imprévu structural. Vous disposez d’un interlocuteur unique responsable du résultat final, ce qui simplifie considérablement la gestion des garanties et la résolution des éventuels litiges.

La marge facturée par l’entrepreneur général rémunère cette expertise de coordination, l’accès à un réseau de sous-traitants qualifiés dont la performance est éprouvée, la capacité à négocier des prix compétitifs grâce au volume d’achats, et l’absorption du risque lié aux imprévus structuraux. Un entrepreneur général expérimenté identifie rapidement les problèmes potentiels et propose des solutions techniques adaptées, évitant ainsi les erreurs coûteuses.

Coordination manuelle vs Entrepreneur général : analyse comparative
Coordination manuelle
  • Économie apparente de 15 à 25 % (marge entrepreneur général)
  • Contrôle direct de chaque décision et choix de matériaux
  • Flexibilité totale sur le calendrier selon votre disponibilité
Entrepreneur général
  • Coût additionnel de 15 à 25 % pour la gestion de projet
  • Moins de contrôle direct sur les micro-décisions quotidiennes
  • Dépendance à la disponibilité et aux priorités de l’EG
Coordination manuelle
  • Charge mentale importante et disponibilité requise durant heures ouvrables
  • Responsabilité personnelle totale des erreurs de séquençage
  • Risque de retards si mauvaise coordination entre corps de métier
  • Difficulté à gérer rapidement les imprévus structuraux complexes
Entrepreneur général
  • Responsabilité unique simplifiant gestion et garanties
  • Expertise séquençage et coordination réduisant risques d’erreurs
  • Accès réseau sous-traitants qualifiés à performance éprouvée
  • Capacité à gérer imprévus structuraux sans arrêt de chantier

Certaines situations justifient particulièrement le recours à un entrepreneur général. Les projets touchant la structure porteuse ou les fondations nécessitent une expertise technique pointue et une coordination serrée entre excavation, génie civil et charpente. Les bâtiments anciens présentant un risque élevé de découvertes structurales (pyrite, amiante, fondations défectueuses) bénéficient d’une gestion unifiée capable de réagir rapidement sans multiplier les interlocuteurs. Les propriétaires dont la vie professionnelle est chargée, comme dans votre situation de gestionnaire des ressources humaines, évitent ainsi l’épuisement lié à la double charge mentale.

Dans le contexte spécifique des bâtiments de la Rive-Sud construits dans les années 1970, le risque de découverte de pyrite ou de problèmes de fondations en cours d’excavation est statistiquement significatif. Face à ces imprévus structuraux, une double expertise construction-excavation constitue un avantage déterminant. Lorsque vous choisissez le Groupe Kubikon inc, cette approche clé en main évite la multiplication des intervenants et assure la continuité de gestion lorsque l’excavation révèle des travaux additionnels imprévus nécessitant une intervention rapide sur les fondations.

Dans quel ordre enchaîner les travaux pour éviter retards et surcoûts ?

La séquence technique des travaux n’est pas négociable. Elle repose sur une logique physique incontournable : on ne peut installer les finitions avant de passer les systèmes, ni isoler avant de sécuriser la structure. Comprendre cette logique vous permet de valider la cohérence du planning proposé par votre entrepreneur et de détecter les erreurs potentielles.

Les 5 phases incontournables d’une rénovation complète
  1. Démolition et décontamination

    Retrait des finitions existantes, démolition des éléments non porteurs à modifier, et décontamination de l’amiante si le bâtiment date d’avant 1980. Cette phase révèle l’état réel de la structure masquée jusque-là.

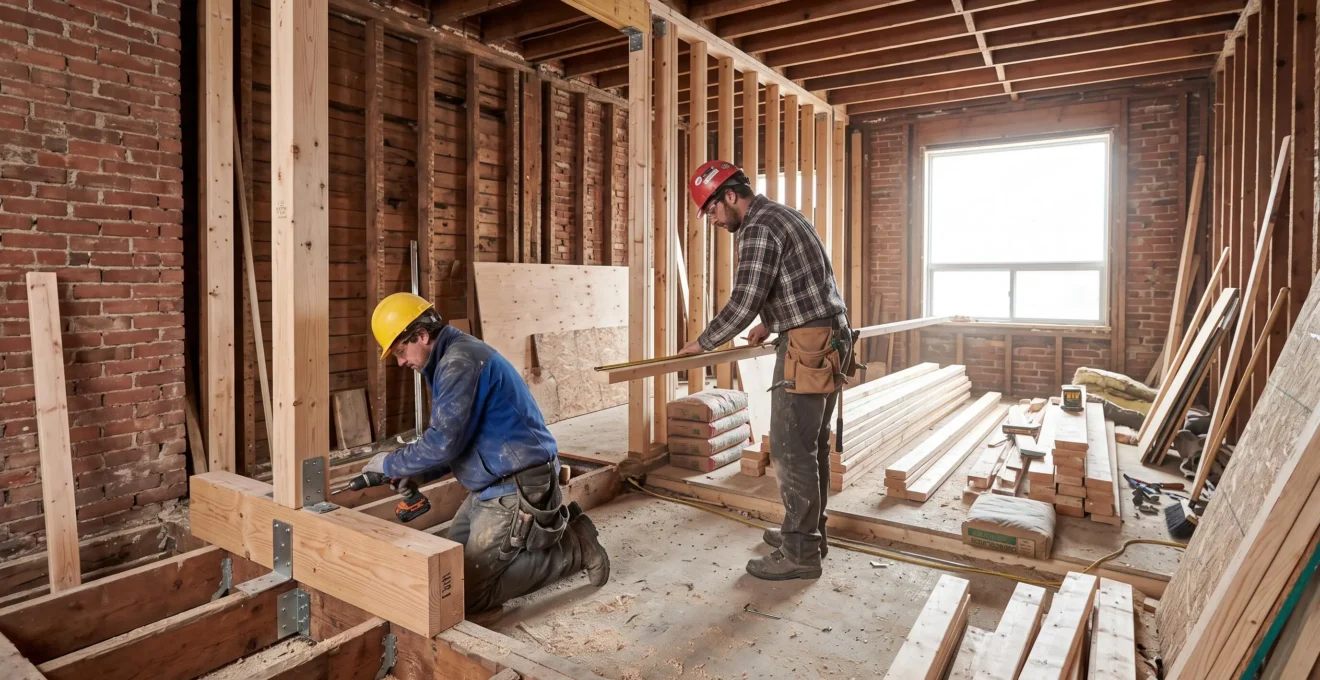

  2. Structure et fondations

    Renforcement ou remplacement des éléments structuraux défaillants, réparation ou remplacement partiel des fondations, correction des problèmes de pyrite si détectés, et modification des murs porteurs selon le nouveau plan d’aménagement.

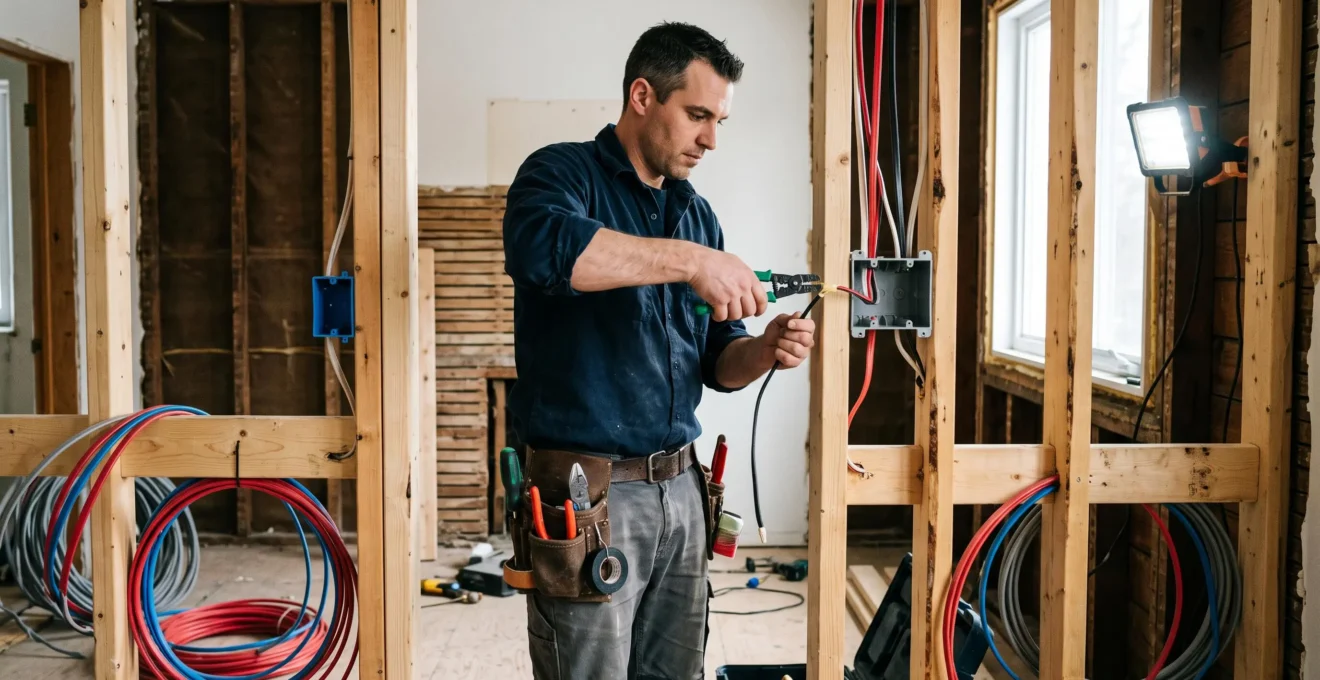

  3. Systèmes mécaniques et électriques

    Installation ou mise aux normes complète de la plomberie, du système électrique, du chauffage et de la ventilation. Ces systèmes passent à l’intérieur des murs et planchers avant leur fermeture.

  4. Isolation et enveloppe du bâtiment

    Isolation thermique des murs, du plafond et des planchers selon les normes énergétiques actuelles, remplacement des portes et fenêtres, et réfection de la toiture si nécessaire. L’enveloppe doit être étanche avant les finitions intérieures.

  5. Finitions intérieures

    Pose et finition des plaques de plâtre, installation des revêtements de plancher, peinture, pose des armoires de cuisine et salle de bain, installation des accessoires et nettoyage final.

Cette séquence répond à une contrainte technique simple : chaque étape prépare la suivante et rend impossible tout retour en arrière sans démolition partielle. Installer les planchers de bois franc avant de passer les conduits de ventilation nécessiterait ensuite de démonter partiellement ces planchers pour accéder à la structure, générant perte de matériaux, retard et surcoût. Isoler les murs avant de sécuriser les fondations risque de compromettre l’efficacité de l’isolation si les fondations bougent ultérieurement.

L’installation des systèmes électriques intervient après les travaux structuraux et avant la fermeture des murs, selon la séquence logique qui évite les retours coûteux.



La phase structure et fondations constitue le moment critique du projet. C’est à cette étape que surviennent la majorité des découvertes imprévues : pyrite sous la dalle nécessitant excavation et remplacement du remblai, fissures de fondations non détectées lors de l’inspection préachat, pourriture avancée des solives de plancher masquée par le revêtement, ou affaissement de la structure nécessitant renforcement additionnel.

Phase fondations : anticiper le moment critique : La découverte de pyrite lors de l’excavation d’un duplex des années 1970 de la Rive-Sud représente un scénario fréquent documenté par l’ACQC. Cette situation nécessite généralement l’excavation complète sous la dalle, le remplacement du remblai contaminé par de la pierre nette certifiée, et la reconstruction de la dalle de béton. L’impact budgétaire varie de 15 000 $ à 40 000 $ selon la superficie affectée. Un entrepreneur général possédant une double expertise construction-excavation gère cette découverte sans arrêt de chantier ni multiplication des interlocuteurs, maintenant la continuité du projet et la responsabilité unique.

Les erreurs de séquençage génèrent invariablement des surcoûts. Un exemple classique : installer les armoires de cuisine avant la pose du nouveau plancher de céramique oblige ensuite à découper la céramique au millimètre autour des pattes d’armoires, compliquant le travail et augmentant les risques de bris. L’ordre logique consiste à poser d’abord le plancher continu, puis à installer les armoires par-dessus, simplifiant l’installation et permettant un remplacement futur des armoires sans toucher au plancher.

Pour approfondir les principes de coordination temporelle entre corps de métier et optimiser la durée globale de votre projet, consultez ce guide sur l’optimisation du planning de chantier.

Superviser le chantier : les points de contrôle indispensables

Même en déléguant la gestion quotidienne à un entrepreneur général, maintenir une supervision structurée vous permet de suivre l’avancement réel, de valider les décisions importantes et de prévenir les malfaçons avant qu’elles ne soient masquées par l’étape suivante.

Les réunions de chantier régulières constituent le mécanisme central de cette supervision. Pour un projet de rénovation complète, une fréquence hebdomadaire est recommandée durant les phases critiques (structure, systèmes), pouvant être espacée aux deux semaines durant les finitions. Ces réunions permettent de comparer l’avancement réel au calendrier prévu, d’identifier les retards et leurs causes, de valider les décisions nécessitant votre autorisation (changements de matériaux, travaux additionnels), et de documenter l’état du chantier par des photos datées.

Certaines étapes techniques nécessitent votre validation formelle avant que les travaux ne progressent. Une fois les fondations coulées mais avant le remblayage, vérifiez la profondeur d’excavation conforme aux plans, la qualité du coffrage et du ferraillage, et la mise en place du drainage périphérique. Après l’installation des systèmes mécaniques mais avant la fermeture des murs, validez le passage conforme des conduits de plomberie et d’électricité, les tests de pression du réseau de plomberie sans fuite détectée, et la conformité des circuits électriques vérifiée par un maître électricien.

Points de contrôle essentiels durant le chantier
  1. Validation post-excavation avant coulage fondations

    Vérifiez la profondeur conforme aux plans, la qualité du sol d’assise, l’absence de pyrite visible dans le remblai, et la mise en place du drainage et de la membrane d’étanchéité.

  2. Validation systèmes avant fermeture des murs

    Confirmez le passage conforme de tous les conduits de plomberie, électricité et ventilation, les tests de pression réussis pour la plomberie, et la conformité électrique vérifiée par professionnel qualifié.

  3. Validation isolation avant pose plaques de plâtre

    Assurez-vous de l’installation complète de l’isolation thermique selon les spécifications, de l’absence de ponts thermiques aux jonctions critiques, et de la mise en place du pare-vapeur du bon côté selon la zone climatique.

  4. Approbation travaux additionnels avant exécution

    Exigez un devis détaillé écrit pour tout travail imprévu, comparez les options techniques et budgétaires possibles, et autorisez par écrit avant début d’exécution avec mise à jour du contrat et du calendrier.

La gestion des imprévus découverts en cours de chantier nécessite un processus formel pour éviter les dérives budgétaires. Dès qu’un problème structural est identifié, demandez à l’entrepreneur un devis détaillé des travaux correctifs nécessaires, incluant description technique précise, coût des matériaux et de la main-d’œuvre, et impact sur le calendrier global. Comparez les options techniques disponibles lorsque plusieurs solutions existent. N’autorisez jamais verbalement des travaux additionnels : exigez une autorisation écrite signée par les deux parties et une mise à jour du contrat reflétant le nouveau montant et le nouveau calendrier.

Adaptez votre communication aux contraintes de votre vie professionnelle chargée. Privilégiez un canal de communication unique (courriel professionnel, application de gestion de projet partagée) conservant une trace écrite de toutes les décisions. Établissez des créneaux de disponibilité prévisibles pour les décisions urgentes. Déléguez à l’entrepreneur les micro-décisions non structurantes (teintes exactes, emplacements secondaires) tout en conservant la validation des choix majeurs (matériaux principaux, aménagements structurants).

Réception des travaux et garanties : sécuriser la fin de chantier

La clôture d’un projet de rénovation complète nécessite autant de rigueur que son lancement. Une réception prématurée ou incomplète vous prive de votre principal levier pour obtenir la correction des déficiences et compromet l’activation de vos garanties légales.

Le processus de réception formelle débute par une inspection finale minutieuse réalisée conjointement avec l’entrepreneur. Parcourez méthodiquement chaque pièce et chaque système en validant la conformité des finitions aux plans et devis approuvés, le fonctionnement correct de tous les systèmes mécaniques et électriques, la qualité d’exécution des travaux de peinture, planchers et menuiserie, et la propreté générale du chantier après nettoyage final.

Établissez une liste de déficiences documentant précisément chaque élément non conforme ou incomplet : défaut d’alignement, finition imparfaite, équipement défectueux, ou travail non terminé. Cette liste signée par les deux parties définit les corrections à réaliser avant la réception finale. Conservez une retenue financière représentant généralement 5 à 10 % du solde jusqu’à la correction complète de toutes les déficiences listées. Ne libérez le paiement final qu’après vérification de la correction satisfaisante de chaque élément.

Étapes de la réception formelle des travaux
  1. Inspection finale conjointe avec l’entrepreneur

    Parcourez systématiquement chaque espace rénové, testez tous les systèmes et équipements, et documentez par photos tout élément nécessitant correction ou complément.

  2. Rédaction de la liste de déficiences signée

    Consignez par écrit chaque défaut identifié avec description précise et localisation, établissez un échéancier de correction réaliste, et faites signer cette liste par l’entrepreneur comme engagement de correction.

  3. Retenue financière jusqu’à correction complète

    Conservez 5 à 10 % du solde final comme garantie de correction des déficiences, établissez un mécanisme de libération progressive si la liste est longue, et ne libérez le montant complet qu’après vérification de correction satisfaisante.

  4. Réception finale et libération du paiement

    Vérifiez la correction de chaque élément de la liste de déficiences, obtenez le certificat de conformité municipal confirmant le respect des normes, et libérez le paiement final avec émission des reçus et documentation complète.

  5. Rassemblement de la documentation de clôture

    Conservez les contrats signés et leurs avenants, les factures acquittées, les plans tel-que-construit, les certificats de garantie des matériaux et équipements, et le certificat de conformité municipal.

La réception des travaux et le contrôle qualité de chaque étape garantissent la conformité du projet et permettent d’activer les garanties légales au Québec.



Vos garanties légales constituent votre protection à long terme après la fin du chantier. Au Québec, la Régie du bâtiment impose aux entrepreneurs des garanties légales dont la durée varie selon la nature des travaux. Les vices cachés et malfaçons affectant la solidité de l’ouvrage sont généralement couverts durant une période significative. La garantie s’applique aux travaux réalisés par l’entrepreneur licencié RBQ selon les termes du contrat.

Le Plan de garantie des bâtiments résidentiels neufs peut s’appliquer à certaines rénovations majeures selon leur ampleur et leur nature. Cette protection additionnelle couvre notamment les vices de conception, les vices de construction, et les vices cachés selon un échéancier défini. Vérifiez auprès de votre entrepreneur si votre projet se qualifie pour ce plan et si l’adhésion a été effectuée.

Garanties légales RBQ : votre protection long terme : Les entrepreneurs licenciés RBQ sont tenus par la loi à des garanties minimales couvrant les vices cachés et malfaçons. La durée de ces garanties varie selon qu’il s’agit de travaux structuraux, de systèmes mécaniques ou de finitions. Pour activer ces garanties en cas de problème post-chantier, contactez d’abord l’entrepreneur par écrit avec description précise du problème et photos. Si l’entrepreneur ne donne pas suite ou refuse d’intervenir, vous pouvez déposer une plainte auprès de la RBQ qui dispose de mécanismes d’arbitrage et de recours. Conservez l’ensemble de votre documentation de projet (contrats, plans, factures, certificats) comme preuve en cas de réclamation.

La clôture administrative complète le processus. Obtenez le certificat de conformité municipal final confirmant que l’ensemble des travaux respecte les normes et règlements applicables. Classez méthodiquement tous les documents du projet : contrats signés et leurs avenants, factures acquittées et preuve de paiement, plans approuvés et plans tel-que-construit reflétant les modifications en cours de chantier, certificats de garantie des matériaux et équipements installés, et permis avec certificat de conformité. Cette documentation complète facilite toute réclamation de garantie future et constitue un atout lors de la revente en démontrant la conformité des rénovations réalisées.

Pour mieux comprendre comment un professionnel qualifié structure et pilote l’ensemble de ces étapes dans une perspective globale de gestion de projet, explorez ce contenu sur le rôle du contractant général dans l’orchestration de projets de construction complexes.

Synthèse : maîtriser votre projet de rénovation complète

Une rénovation complète d’un bâtiment québécois des années 1970 représente un investissement financier important et un projet techniquement complexe. Pourtant, cette complexité apparente se dissipe lorsque trois piliers structurants sont en place.

La compréhension de la séquence logique — démolition, structure, systèmes, isolation, finitions — vous permet de valider la cohérence du planning proposé, d’identifier les étapes critiques nécessitant votre validation, et de détecter les erreurs de séquençage génératrices de surcoûts. Cette séquence n’est pas négociable : elle découle directement des contraintes physiques de la construction.

L’anticipation des imprévus structuraux transforme une découverte anxiogène en événement prévu et gérable. Intégrer dès le départ une contingence budgétaire de 15 à 20 % spécifiquement allouée aux problèmes de pyrite, fondations ou mise aux normes vous protège contre l’arrêt de chantier et les compromis de qualité forcés. Dans les bâtiments de la Rive-Sud construits avant 1980, ces imprévus sont statistiquement probables, non exceptionnels.

Le choix du mode de gestion adapté — coordination manuelle ou entrepreneur général — dépend moins du budget que de votre disponibilité réelle, de votre tolérance au risque et de la complexité structurale du projet. Un bâtiment ancien présentant un risque élevé de découvertes structurales bénéficie particulièrement d’une gestion unifiée par un professionnel expérimenté capable de réagir rapidement sans multiplication des interlocuteurs.

Votre prochaine étape concrète consiste à obtenir trois soumissions détaillées d’entrepreneurs généraux licenciés RBQ, en vérifiant systématiquement la validité de leur licence via le registre public avant toute discussion approfondie. Comparez non seulement les montants globaux, mais aussi la précision du descriptif des travaux, la durée prévue du chantier, les modalités de gestion des imprévus et le calendrier de paiement proposé. Un devis détaillé et transparent témoigne du professionnalisme de l’entrepreneur et facilite les ajustements ultérieurs.

Pour approfondir les aspects méthodologiques de la structuration d’un projet de cette envergure, consultez ce guide complet sur la planification d’un chantier de rénovation de A à Z.

Rédigé par Antoine Malherbe, rédacteur spécialisé dans le secteur de la construction et de la rénovation au Québec, observateur attentif des évolutions réglementaires RBQ et des pratiques d'entrepreneurs généraux. Décrypte les enjeux techniques et administratifs des projets résidentiels pour aider les propriétaires à prendre des décisions éclairées
